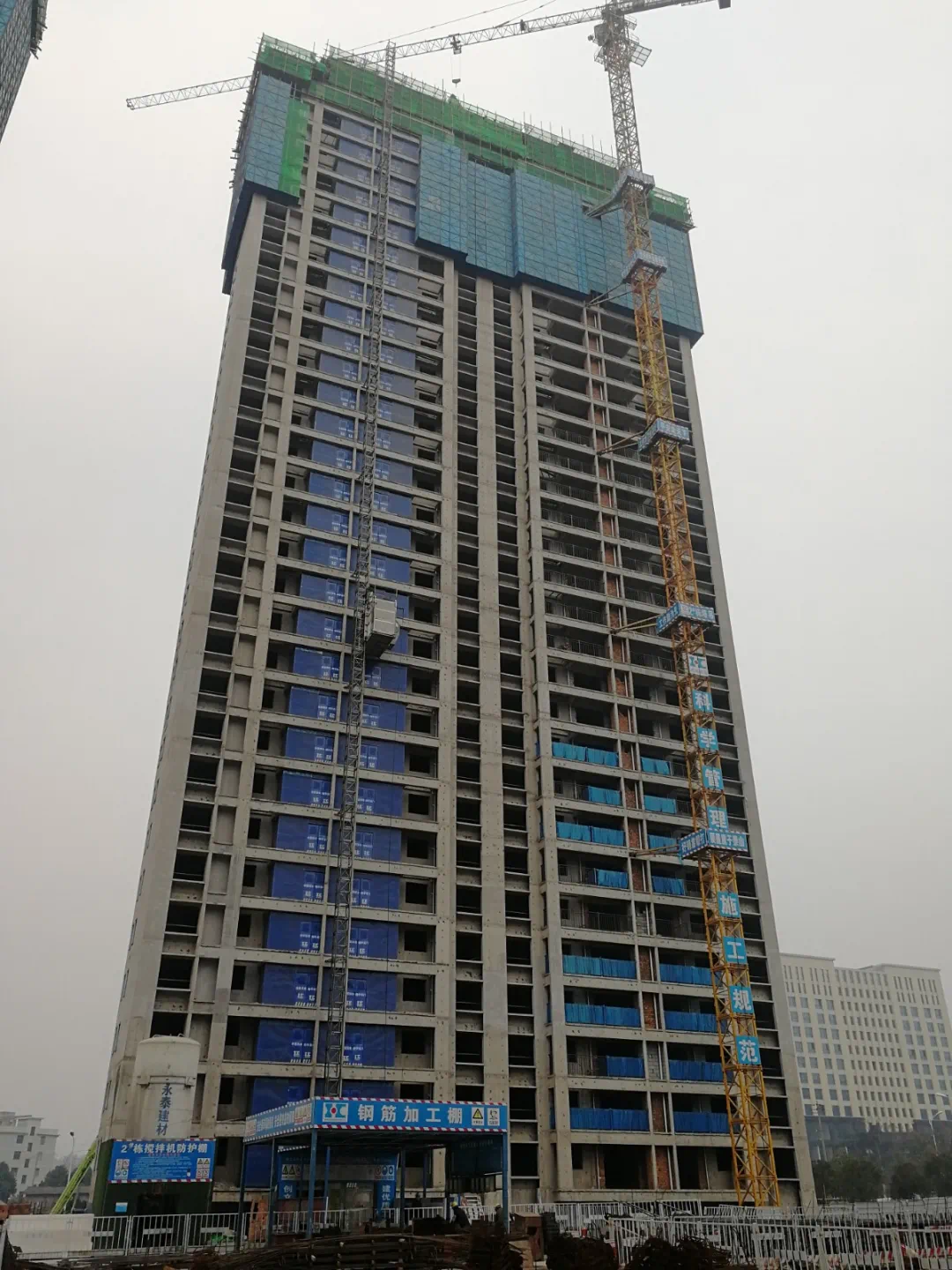

亲爱的家人们:展信安好,字见臻心。郴州中梁首府在您的陪伴下,又走过了一年。万象更新,今岁喜乐,岁月沉淀在砖墙与草木之间,我们的匠心脚步从未停歇,家的轮廓也愈加清晰。郴州中梁首府以时光雕琢细节,秉持匠心构筑品质;为您奉上较新工程播报,敬请悦启。1期工程进度 ►1期1#栋 总包:三十二层屋面层浇筑完成;

亲爱的家人们:展信安好,字见臻心。郴州中梁首府在您的陪伴下,又走过了一年。万象更新,今岁喜乐,岁月沉淀在砖墙与草木之间,我们的匠心脚步从未停歇,家的轮廓也愈加清晰。郴州中梁首府以时光雕琢细节,秉持匠心构筑品质;为您奉上较新工程播报,敬请悦启。1期工程进度

1期1#栋

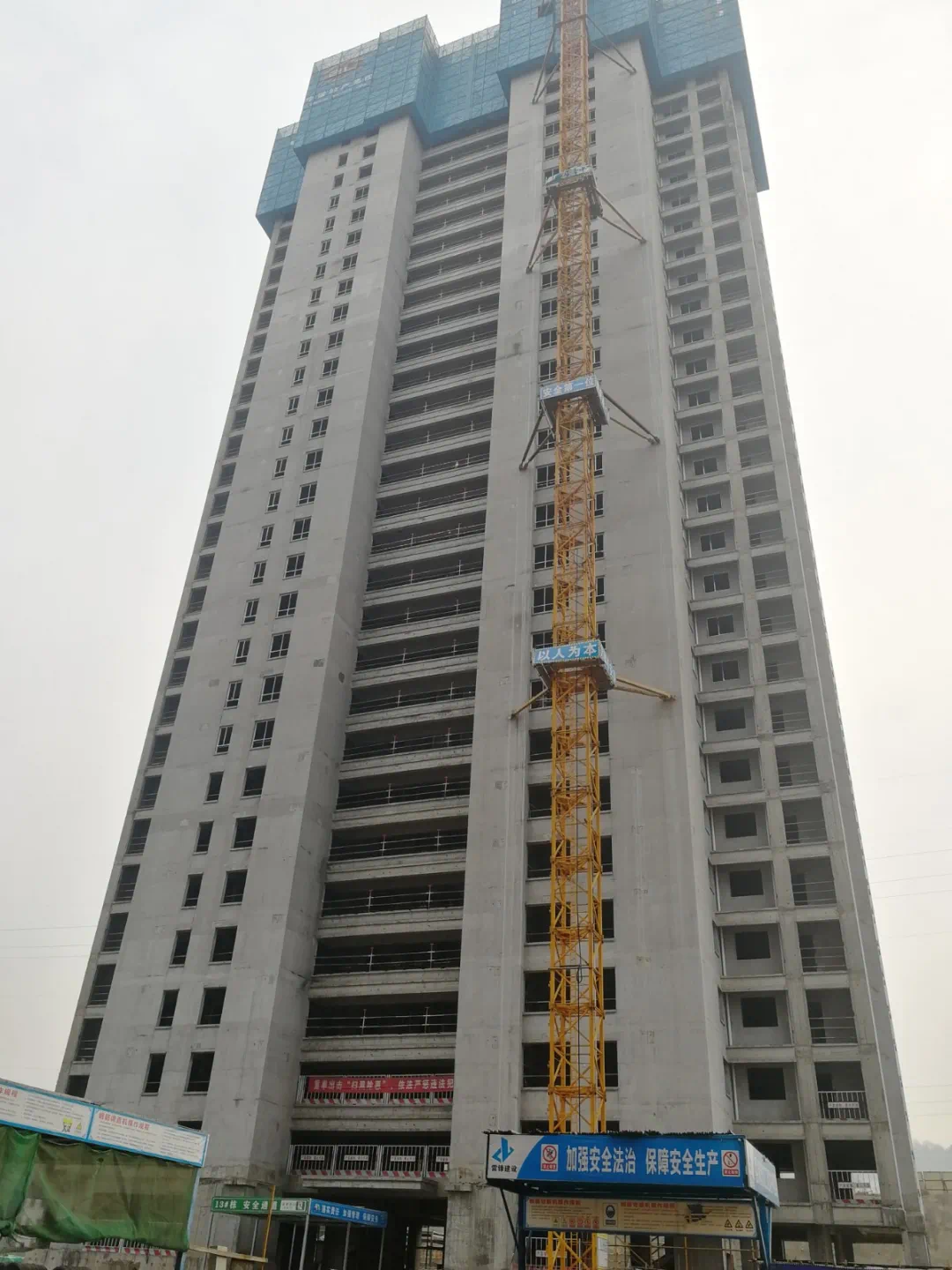

总包:三十二层屋面层浇筑完成;

栏杆:1-25层安装完成;

砌体:1-16层砌筑完成;门窗:1-10层。

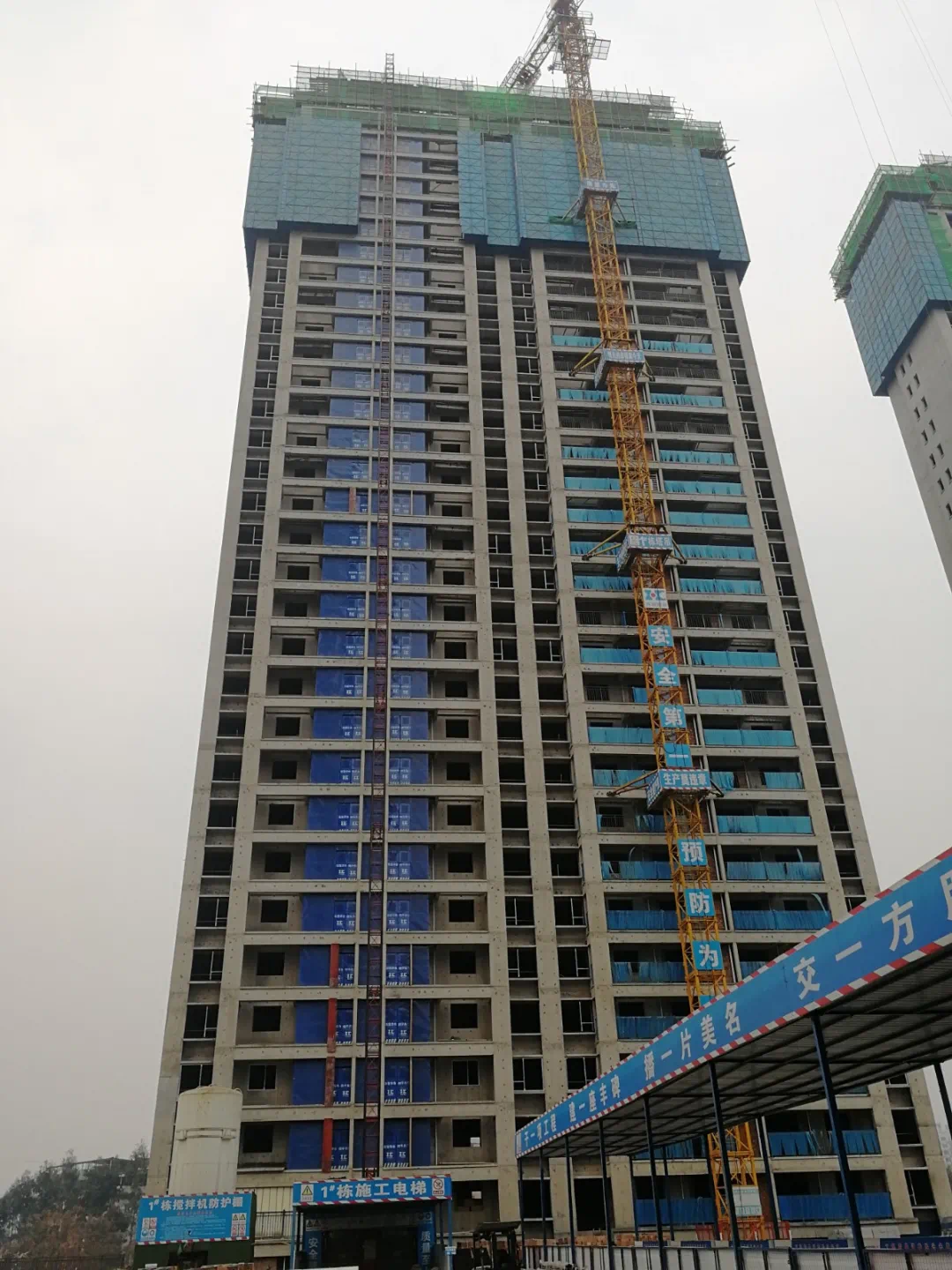

∧ 实景图

1期7#栋

总包:8月13日完成封顶仪式;25-26砌体施工;

栏杆:1-7层施工完成;内墙粉刷。

∧ 实景图

1期9#栋

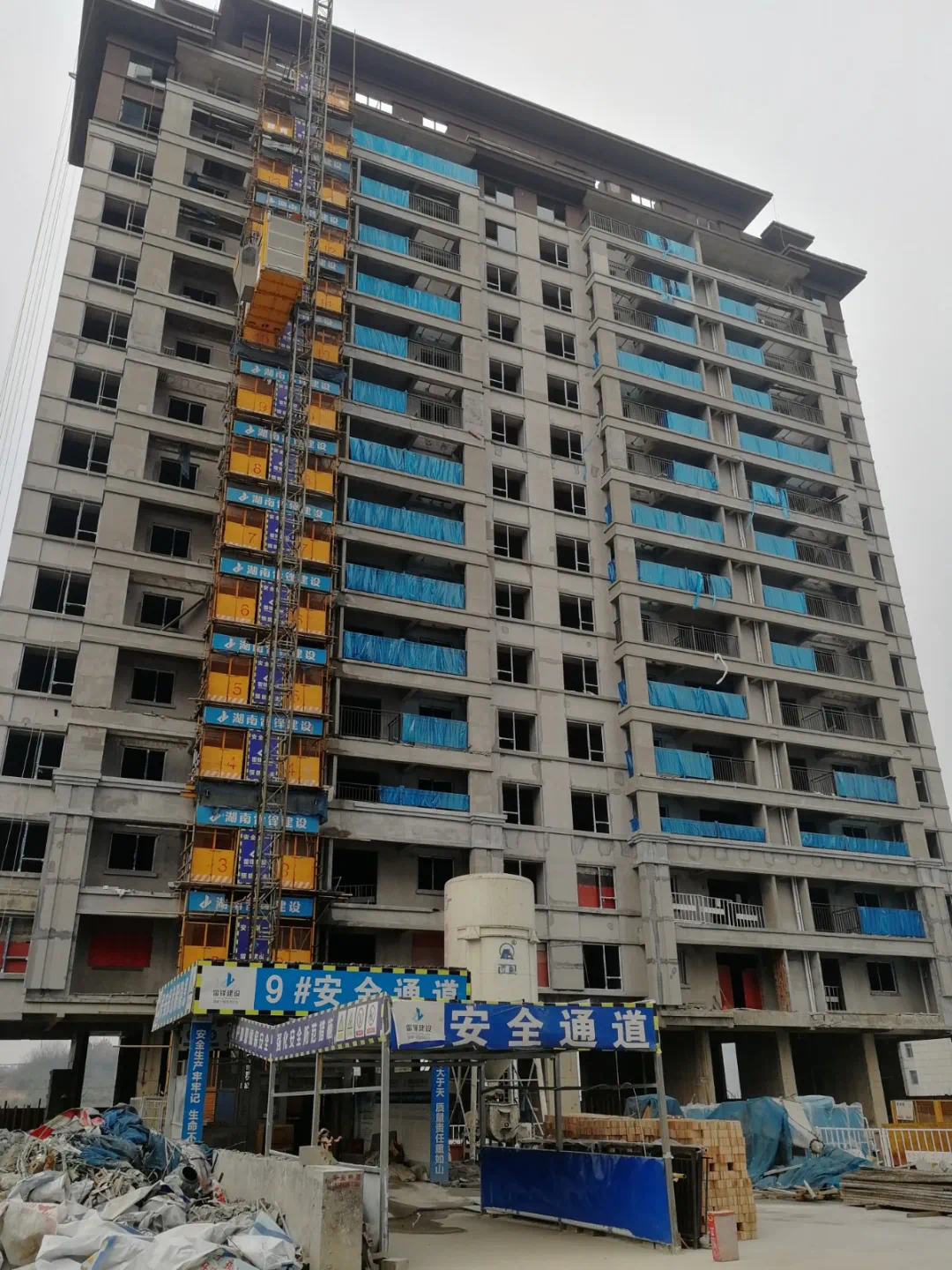

总包:抹灰工程:外墙抹灰完成,内墙抹灰完成;砌体施工情况:砌体全部完成;门窗施工情况:安装完成,门框未进场;栏杆安装情况:4-15层安装完成;外墙涂料腻子涂抹:全部完成;外墙喷漆:屋面层完成50%,15层全部完成,14层完成100%;玻璃安装:15层安装完成100%,14层安装完成10%;塔吊已完全退场;屋面层吊篮安装完成100%;1层砌体砌筑中;地下室砌体抹灰中。

∧ 实景图

1期10#栋

总包:主体已完工;砌体2-33完成,34施工中,地下室砌体砌筑中;窗框已安装至2-34层;栏杆除个别区域已基本完成,今日28层栏杆安装中;外墙抹灰仅2-6层完成;内墙抹灰5、7-26已完成;屋面层花架模板安装90%。

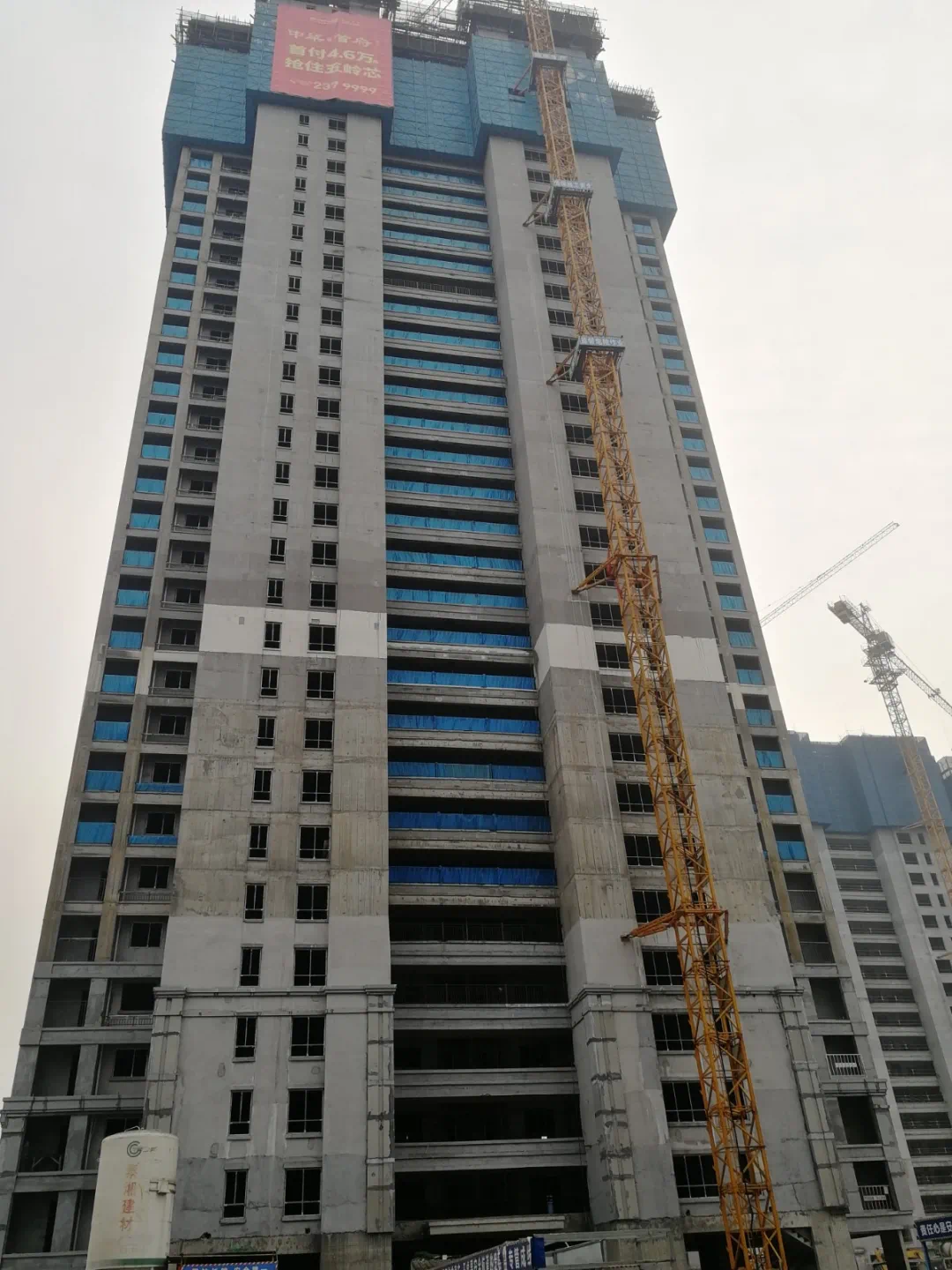

∧ 实景图

2期工程进度

2期2#栋

总包:主体已完工;砌体1-29层砌体完成。

∧ 实景图

2期8#栋

总包:十一层梁板钢筋绑扎完成30%。

∧ 实景图

3期工程进度

3期11#栋

总包:主体已完工;主楼一单元二十一层墙柱二十二层梁板混凝土浇筑中;主楼二单元二十二层墙柱铝模安装中;砌体:一单元3-11层砌体施工完成,二单元3-11层砌筑完成。

∧ 实景图

3期13#栋

总包:三十四层梁板混凝土浇筑完成;砌体施工情况:3-28层砌体完成,29层砌体砌筑中;14层窗框安装中。

∧ 实景图

4期工程进度

4期3#、6#栋

总包:6#栋五层梁板钢筋绑扎完成100%,混凝土浇筑中;

3#栋冲孔桩施工。

∧ 实景图

5期工程进度

5期12#栋

总包:二层墙柱铝模安装完成;三层梁板铝模安装80%。

∧ 实景图

5期14#栋

总包:七层梁板钢筋绑扎完成100%,今日已验收。

∧ 实景图
